» » » Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков

Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков

Книгу Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков читаем онлайн бесплатно и без регистрации! Читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Наслаждайтесь!

412 0 11:11, 22-05-2019
Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков
22 май 2019
Автор: Михаил Рыбаков Жанр: Книги / Домашняя Год публикации: 2017 Добавить книгу Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков в приложение ЧИТАТЬ КНИГУ ОФЛАЙН в приложении android Добавить книгу Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков в приложение Добавляйте книги в android приложение “Bukvateka” прямо с сайта и читайте offline. Cкачать на телефон книгу Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков в приложение "Bukvateka" бесплатно. ᐅ Смотрите видео инструкцию
0 0

Книга Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум - Михаил Рыбаков читать онлайн бесплатно без регистрации

Книга «Как навести порядок в своем бизнесе» – это система практических инструментов, которые позволят вам наладить бизнес. Так, чтобы он: • приносил хорошую прибыль; • стал более конкурентоспособным и устойчивым к кризисам; • стабильно работал и развивался; • практически не зависел от человеческого фактора сотрудников; • требовал от владельца минимального контроля.
1 ... 55 56 57 58 59 60 61 62 63 ... 139
Перейти на страницу:


Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум

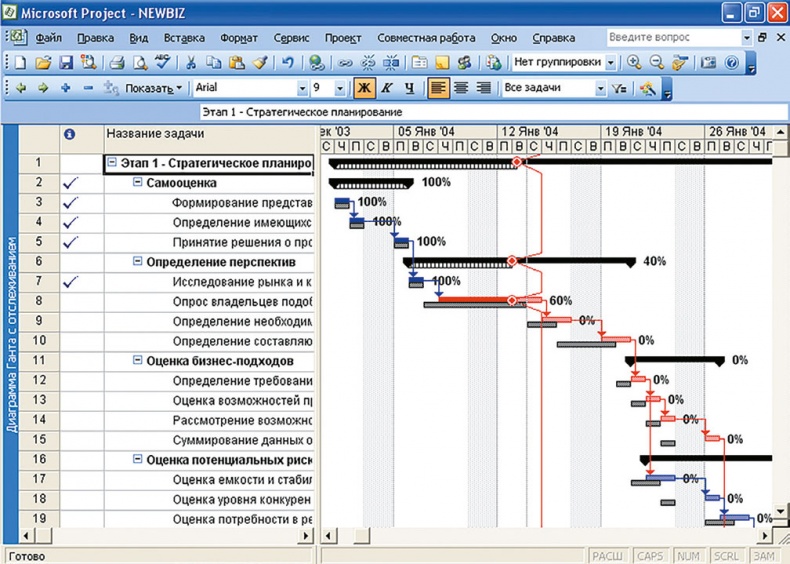

Рисунок 53. Контроль проекта в Microsoft Project


Контрольные точки

В плане проекта удобно назначать контрольные точки. То есть вы заранее планируете, что в некий день Х проконтролируете проект по таким-то параметрам.

Точки контроля рекомендуется ставить:

• на всех вехах;

• если в сетевом графике есть «гамак» (рис. 54);

• на работах критического пути;

• на работах с малыми резервами времени (их еще называют «субкритические»).


Как навести порядок в своем бизнесе. Как построить надежную систему из надежных элементов. Практикум

Рисунок 54. «Гамак»


При планировании точки контроля определяют следующие параметры:

• дату предполагаемого контроля;

• объект контроля (что контролируем);

• субъект контроля (кто контролирует).

Желательно, чтобы руководитель проекта не выступал контролером для всех работ лично, а, по возможности, делегировал это своим подчиненным.

• Параметры контроля и их численные измерители, целевые показатели, допустимые отклонения (если есть).

Параметр: Количество рабочих мест, оборудованных доступом к локальной сети

Измеритель: Штуки

Целевой показатель: 50.

• Тип контроля:

– вертикальный итоговый. Руководитель контролирует итоги выполнения работы своими подчиненными;

– вертикальный предварительный. То же самое, только контроль осуществляют за некоторое время до предполагаемого окончания работы, чтобы еще можно было внести коррективы;

– вертикальный текущий. То же, только время контроля заранее не известно: руководитель «сваливается, как снег на голову». Это применяется для «взбадривания» сотрудников;

– горизонтальный. Контроль, встроенный в бизнес-процессы. Мы уже рассматривали его в п. 3.3.4.1 «Типичные ошибки в процессах» при обсуждении «вертикальных колодцев».

• Способ контроля:

– собственно контроль – это сравнение фактических результатов работы с плановыми по итогам ее выполнения;

– контроллинг – выявление существенных отклонений (нужно задать четкие критерии) и реакция только на них;

– мониторинг, когда некто непрерывно отслеживает ход выполнения заданной работы.

Мониторинг дает нам максимум информации о процессе, но требует много времени, контроль – наоборот. Как правило, для той или иной работы способ контроля определяют исходя из ее важности. Мониторинг применяют только для самых существенных операций.

• Следствия контроля. Здесь мы заранее решаем, как будем действовать, если по результатам контроля поймем, что ситуация отличается от запланированной. Следствия бывают двух видов:

– мотивирующие, когда мы воздействуем на человеческий фактор исполнителя, например ругаем его или хвалим, надеясь, что это повлияет на его действия в будущем;

– организационные, когда мы исправляем бизнес-процесс таким образом, чтобы он выполнялся правильно: желательно, независимо от личностей и настроения исполнителей.

В одной телекоммуникационной компании во многих типовых проектах по прокладке оптоволоконных линий для клиентов возникала одна и та же проблема. Продавцы собирали неполные сведения о клиенте, его потребностях, специфике расположения. Эта информация передавалась в производственный отдел, где на ее основе составляли техническое задание. Затем делали рассчеты, после чего подписывали договор с клиентом.

И только после начала работ выяснялось, что, к примеру, возле здания клиента нет нужных колодцев для подведения кабеля. Это увеличивало смету, порой в несколько раз. Естественно, клиенты этому не радовались.

С нашей помощью был разработан и внедрен алгоритм первоначального обследования объекта + стандарт по передаче информации между подразделениями. Также продавцу в систему мотивации были включены санкции за некорректный сбор исходных данных.

Как я сказал в самом начале книги, большинство проблем связаны не с конкретными исполнителями, а с системой. Поэтому желательно в большинстве случаев исправлять процессы, а не «лечить» людей: совершенствовать систему, а не наказывать «стрелочника».

Практическое задание 69

Опишите пару точек контроля для вашего проекта. Для каждой из них определите все вышеописанные параметры, в том числе следствия: что именно предпримете в случае отклонений. Для определения точек контроля удобно пользоваться ранее разработанной диаграммой Гантта.

Пример 71. Сергей Багузин, операционный директор крупной ИТ-компании: «У нас все начальники отделов еженедельно направляют отчеты руководству. Мы постоянно совершенствуем эти отчеты. Основное правило: должна собираться и анализироваться только та информация, которая может пригодиться для последующих управленческих воздействий. Собранную информацию анализируют в первую очередь сами начальники отделов, что помогает им действовать на основе сигналов, являющихся ранним оповещением грядущих проблем. Небольшая цитата из К. Мацусито “Принципы успеха”[216]:

“Отчеты, в которых ни слова нет о проблемах, сами являются предвестниками проблемы”. Отчеты, говорящие, что все идет нормально, должны настораживать. Не может быть, чтобы не было проблем, просто их никто не пытался обнаружить. Даже когда дела в норме, уже есть вопросы, ждущие от вас их разрешения. Бизнес, который признает это и настойчиво ищет проблемы, требующие решения, может долго сохранять стабильность».

Практическое задание 70

Определите периодичность и форму, в которой вы хотите получать отчеты от исполнителей и подрядчиков по различным работам вашего проекта.

Получившуюся информацию сведите в таблицу, которая по формату аналогична плану управления коммуникациями проекта. По сути, это его часть.

Чем меньше будет отчетов, тем лучше, однако совсем без них не обойтись[217]. Кстати, часть из них может быть в устной форме, особенно для небольших проектов.

1 ... 55 56 57 58 59 60 61 62 63 ... 139
Перейти на страницу:
  1. Жалоба
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации. Просьба отказаться от оскорблений, угроз и запугиваний. Просьба отказаться от нецензурной лексики. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

Надеемся на Ваше понимание и благоразумие. С уважением, администратор сайта


Вещие сны - Кей Хупер Вещие сны - Кей Хупер

Новые отзывы

  1. Mkot13 Mkot1312 июль 21:17 Отличная детская книга!... Гейман Нил - Коралина
  2. Максим Максим28 март 22:54 Книга очень интересная, сюжет динамичный. Автор почти всегда пишет хорошо, без соплей как у некоторых "фантастов". При чтении... Битва за реальность - Алекс Орлов
  3. Onyx Onyx09 август 16:50 Эта книга не о том, что происходило на самом деле, а о том, что США выдавало за правду для своего оправдания! В общем, не тратьте... Перевороты. Как США свергают неугодные режимы - Стивен Кинцер
Все комметарии
Новинки бесплатной онлайн библиотеки
