» » » Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг

Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг

Книгу Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг читаем онлайн бесплатно и без регистрации! Читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Наслаждайтесь!

189 0 10:40, 21-05-2019
Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг
21 май 2019
Автор: Нильс Брузелиус Вернер Ротенгаттер Бент Фливбьорг Жанр: Книги / Домашняя Год публикации: 2014 Добавить книгу Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг в приложение ЧИТАТЬ КНИГУ ОФЛАЙН в приложении android Добавить книгу Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг в приложение Добавляйте книги в android приложение “Bukvateka” прямо с сайта и читайте offline. Cкачать на телефон книгу Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг в приложение "Bukvateka" бесплатно. ᐅ Смотрите видео инструкцию
0 0

Книга Мегапроекты и риски. Анатомия амбиций - Бент Фливбьорг читать онлайн бесплатно без регистрации

Книга освещает вопросы рисков, связанных с инвестициями в крупномасштабные многомиллионные проекты. Парадоксально, но бюджеты всех крупномасштабных проектов на стадии планирования недооцениваются, а вложения обычно не окупаются. В результате итоговые финансовые затраты на возведение таких проектов превышают первоначальные бюджеты в несколько раз, а сами проекты становятся убыточными. Почему такое происходит и кому это выгодно? Должны ли многомиллионные проекты, бремя которых несут рядовые налогоплательщики, находиться под контролем государства или ими должны управлять частные компании? Каковы технологии анализа рисков и планирования крупномасштабных проектов? Парадоксы мегапроектов раскрываются на примере ведущих инфраструктурных проектов в Европе, таких как туннель под Ла-Маншем, соединяющий Францию и Великобританию, транспортные сообщения между Восточной Данией и континентальной Европой, между Швецией и Данией.
1 ... 33 34 35 36 37 38 39 40 41 ... 72
Перейти на страницу:

Самыми сложными для управления являются, как уже говорилось, рыночные риски. Одна из причин состоит в том, что такие риски весьма отличаются в зависимости от того, рассматриваются они в экономической перспективе или с финансовой точки зрения. Как правило, экономической стоимостью рыночного риска нельзя управлять; главная проблема заключается в том, кто должен взять на себя стоимость этого риска, что является важным вопросом распределения доходов и может подразумевать институциональный аспект (см. далее главу 9).

Государственные и частные инвесторы, парламенты, СМИ и широкая общественность обычно получают неадекватную и вводящую в заблуждение информацию относительно рисков, связанных с мегапроектами.

Уроки риска

Как отмечалось в этой и предыдущих главах, риски, связанные с крупными инфраструктурными проектами, весьма значительны. Ключевыми факторами, способствующими риску, являются необратимость инвестиций и зависимость жизнеспособности проекта от общего экономического развития. Учитывая масштаб неопределенности, анализ экономической целесообразности крупных проектов без анализа риска практически бесполезен, так как такие исследования будут, скорее всего, обманывать ответственных лиц и широкую общественность относительно результатов проектов. В крупных проектах нельзя избежать рисков, но их можно признать и сократить их воздействие путем тщательного определения и распределения рисков среди тех, кто лучше всего способен управлять ими[203].

В большинстве демократических государств государственная служба имеет законодательно закрепленную обязанность обеспечивать кабинет и парламент «всей необходимой информацией», имеющей отношение к принятию решений и законотворчеству. Безусловно, риски финансовых перерасходов на 50–100 процентов в проектах стоимостью многие миллиарды долларов в совокупности с большой неопределенностью относительно доходов и воздействия на окружающую среду являются «необходимой информацией». Таким образом, подобная информация должна быть представлена вниманию политических деятелей и широкой общественности.

В отношении риска можно сделать следующие заключения:

1. Государственные и частные инвесторы, парламенты, СМИ и широкая общественность обычно получают неадекватную и вводящую в заблуждение информацию относительно рисков, связанных с мегапроектами, например, в проектах туннеля под Ла-Маншем, сообщений Большой Бельт и Эресунд;

2. Организации государственного сектора должны проводить полный анализ риска, основанный на принципе MLD (наиболее вероятного развития), для любого мегапроекта в рамках анализа экономической целесообразности и экспертизы. Кроме того, необходимо готовить план управления риском. Такой анализ и управление риском определили бы наиболее опасные участки проекта. Задача состоит в сокращении риска и изменении или отказе от наиболее рискоопасных частей проекта. Наконец, цель заключается еще и в том, чтобы адекватно распределить риски между участвующими сторонами;

3. Анализ риска должен также включать анализ самого неблагоприятного сценария, чтобы проиллюстрировать наихудшее развитие событий. Уместность этого пункта доказывает пример наводнения и пожара в железнодорожном туннеле Большой Бельт, а также превышение расходов и пожар в туннеле под Ла-Маншем;

4. Анализ экономической целесообразности и анализ риска для будущих проектов должны выполняться одновременно с рассмотрением возможных организационных и финансовых схем проекта. Схемы будут существенно влиять на риски и затраты так же, как риски и затраты могут влиять на системы. Организационное изменение может быть необходимым условием сокращения риска, как обсуждается далее в главах 10 и 11;

5. Государственное финансирование или финансирование государственной гарантией и без вложения капитала с риском, как известно из проектов Большой Бельт и Эресунд, не сокращает риск или величину потерь вследствие риска. Оно только перемещает риски от кредиторов к налогоплательщикам и может увеличить общие риски и затраты проекта.

8. Традиционная разработка мегапроектов
Традиционный подход

Заканчивая предыдущую главу, мы объяснили, как организационные и финансовые схемы мегапроектов могут оказывать значительное влияние на риски и затраты в таких проектах. Поэтому мы пришли к выводу, что организационные вопросы и вопросы риска необходимо анализировать одновременно в процессе разработки проекта. В последующих главах мы рассмотрим ряд таких проблем. В этой главе мы остановимся на том, что мы называем традиционным подходом к разработке и экспертизе проекта. В следующей главе мы обратим внимание на подходы, возникшие совсем недавно, и рассмотрим так называемый подход ВОТ (build-operate-transfer – строительство – эксплуатация – передача).

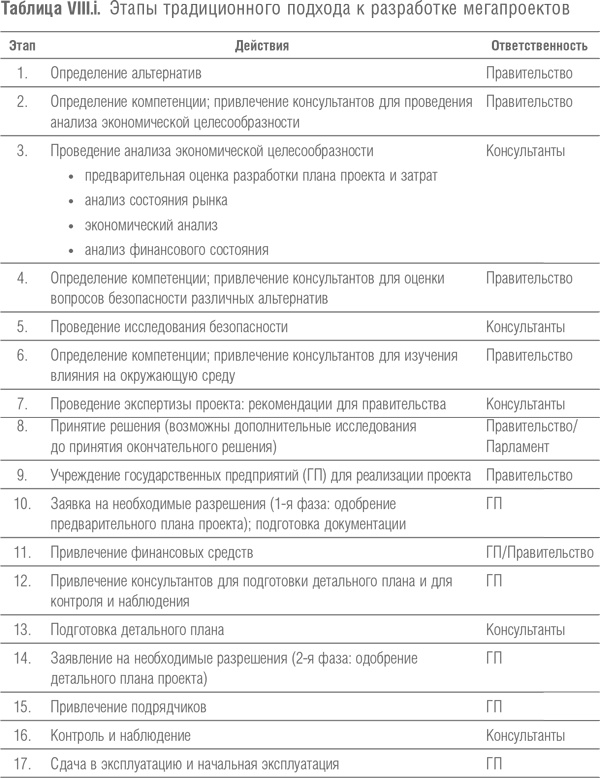

Проекты, разрабатываемые согласно традиционному подходу, обычно финансируются из государственных средств или финансово поддерживаются государственными гарантиями. Большинство проектов, рассмотренных в предыдущих главах, было разработано в соответствии с этим подходом, только туннель под Ла-Маншем является известным исключением[204]. Традиционный подход использовался для проектов Большой Бельт и Эресунд. В таблице VIII.і поэтапно представлен подход, применявшийся в этих проектах.


Мегапроекты и риски. Анатомия амбиций

Характеристики и проблемы традиционного подхода к разработке и экспертизе проекта таковы[205]:

1 ... 33 34 35 36 37 38 39 40 41 ... 72
Перейти на страницу:
  1. Жалоба
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации. Просьба отказаться от оскорблений, угроз и запугиваний. Просьба отказаться от нецензурной лексики. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

Надеемся на Ваше понимание и благоразумие. С уважением, администратор сайта


Каиново братоубийство. Хроника государственного переворота 1993 года - А. Русанова Каиново братоубийство. Хроника государственного переворота 1993 года - А. Русанова

Новые отзывы

  1. Mkot13 Mkot1312 июль 21:17 Отличная детская книга!... Гейман Нил - Коралина
  2. Максим Максим28 март 22:54 Книга очень интересная, сюжет динамичный. Автор почти всегда пишет хорошо, без соплей как у некоторых "фантастов". При чтении... Битва за реальность - Алекс Орлов
  3. Onyx Onyx09 август 16:50 Эта книга не о том, что происходило на самом деле, а о том, что США выдавало за правду для своего оправдания! В общем, не тратьте... Перевороты. Как США свергают неугодные режимы - Стивен Кинцер
Все комметарии
Новинки бесплатной онлайн библиотеки
