Книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич читаем онлайн бесплатно и без регистрации! Читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Наслаждайтесь!

195 0 12:50, 21-05-2019
Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич
21 май 2019
Автор: Лоуренс Лич Жанр: Книги / Домашняя Год публикации: 2017 Добавить книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение ЧИТАТЬ КНИГУ ОФЛАЙН в приложении android Добавить книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение Добавляйте книги в android приложение “Bukvateka” прямо с сайта и читайте offline. Cкачать на телефон книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение "Bukvateka" бесплатно. ᐅ Смотрите видео инструкцию
0 0

Книга Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич читать онлайн бесплатно без регистрации

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.
1 ... 63 64 65 66 67 68 69 70 71 ... 98
Перейти на страницу:

При исполнении своих обязанностей менеджер ресурсов может опираться на данные из различных программ по составлению расписаний. Так, в Microsoft Project можно получить диаграмму долгосрочного спроса на тот или иной ресурс. В большинстве программ есть функция сортировки проектных задач по заданному ресурсу. Результаты могут быть представлены в разных видах, в том числе и в виде диаграммы Гантта. Из полученных отчетов менеджер ресурсов должен спланировать предстоящие для его людей работы.

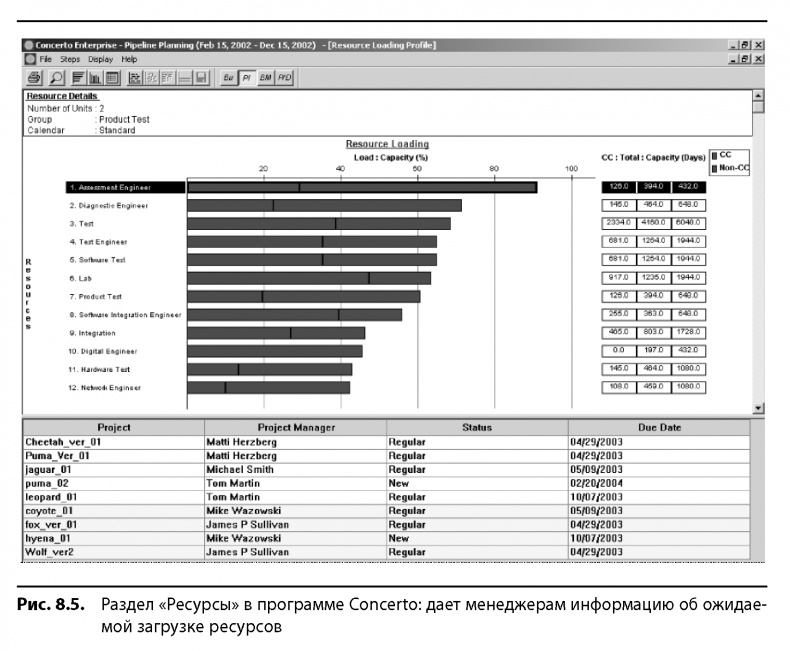

Concerto представляет собой незаменимый источник сведений для менеджера ресурсов. На рис. 8.5 показано соотношение «спрос — предложение» по каждому типу исполнителей в заданный промежуток времени. В первой колонке дан перечень исполнителей. Справа показано, каков спрос (есть ли задания, ждущие очереди) и доступность каждого исполнителя в настоящий момент. В центре — график загрузки доступных ресурсов в процентах за некий период времени. Есть возможность извлечь информацию и о том, из участия в каких именно операциях складывается загрузка того или иного ресурса. Менеджер ресурсов, как и менеджер операций, также видит список расположенных по приоритетам работ всех проектов, в которых должен участвовать конкретный исполнитель.

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

8.2. Управление при помощи буфера

Система оценок и контроля ССРМ основана на методе «барабан — буфер — веревка». Для отслеживания статуса работ на критической цепи используются данные о состоянии буферов. Наличие четких критериев для принятия решений позволяет избежать двух ошибок: ненужного вмешательства и опасного бездействия. В разделе 6.4.3 описывались четкие границы принятия решений, на которые должен ориентироваться менеджер проекта. Проектный буфер — важнейший инструмент для отслеживания ситуации по проекту.

8.2.1. СОВЕЩАНИЯ ПО ПРОЕКТУ

Смысл проектных совещаний — обеспечить достижение цели проекта. Для этого разговор должен быть предметным, четким и кратким. Рекомендую по любому проекту устраивать ежедневные, еженедельные и ежемесячные встречи, посвященные вопросу продвижения работ к цели проекта.

Совещания должны быть максимально информативны и посвящены волнующим участников вопросам. Никогда не тратьте время на выяснение статуса работ в ходе совещания, не обсуждайте каждую операцию в подробностях. На общем собрании ставьте вопрос о решении какой-либо проблемы, только если она касается всех присутствующих и для устранения трудностей требуется участие каждого из собравшихся. О получении данных по статусу проекта позаботьтесь до совещания. А во время встречи сообщите все имеющиеся новости и сосредоточьтесь на том, каким образом решить возникшие в проекте проблемы. Цель совещания — поделиться информацией и выявить препятствия на пути к завершению проекта. Руководитель проекта должен в итоге понять, как устранить это препятствие, чтобы работы не встали.

Советую вам придерживаться строго установленной повестки дня и выпускать протокол совещания в максимально короткий срок. Специалисты по проведению встреч составляют протокол уже по ходу собрания, так что он бывает готов сразу же по окончании мероприятия. Можно фиксировать информацию в специальной базе данных или при помощи программы по составлению расписаний и тут же при этом изображение показывать всем участникам через проектор.

В ежедневных совещаниях на повестке дня, как правило, стоит всего два пункта. Первый — это анализ операций, попадающих в «желтую» или «красную» область в отчете по состоянию буфера. Необходимо удостовериться, что принимаются все меры по восполнению буфера. Пункт второй — обсуждение плана дел по проекту на текущий день. Нужно выявить все факторы, которые мешают завершить плановые работы, и выработать меры по их устранению. В дополнение к ежедневным можно устраивать еженедельное совещание, посвященное рискам (возможно, список рисков следует расширить или сократить) или другим ключевым вопросам управления (например, изменения в проекте или вопросы качества, в том числе отчеты о несоответствиях). Предметом еженедельного совещания может стать и любой другой вопрос, критичный для вашего проекта (например, материалы с большим сроком поставки, контракты и пр.).

8.2.2. ОТЧЕТ О СОСТОЯНИИ БУФЕРА

Клиенты всегда хотят быть в курсе состояния дел по их проекту. Но по ряду причин менеджеры проектов иногда стараются не допускать общения между клиентом и исполнителями. Ведь при этом клиент вмешивается в ход работ, и исполнители могут интерпретировать комментарии клиента как указание внести изменения в проект. Кроме того, иногда клиенты задают вопросы не тем, кто мог бы квалифицированно на них ответить, и в результате получают искаженную картину происходящего. Так что даже из лучших побуждений исполнители, напрямую общаясь с клиентом, могут оказать проекту медвежью услугу.

Неэффективно общение клиента и с высшим руководством. Всем известен принцип испорченного телефона. Как-то мой начальник сказал, что в сообщении, прошедшем через менеджмент всего двух уровней, не остается в итоге ничего полезного. Тогда мне показалось, что он сгущает краски. Теперь же я вижу, что его мысль грешит излишним оптимизмом. Даже при передаче через руководство всего одного уровня информация теряется. Проходя через цепочку коммуникации, данные словно фильтруются, и до конца доходит малая часть изначального сообщения. Поэтому клиентам лучше не показывать официальные отчеты.

Оптимальный способ обеспечить клиента точной информацией — приглашать его на проектные совещания. Другой вариант — предоставить заказчику доступ в систему, где вы планируете и ведете проект.

Чаще всего требуется еще и составление официальных — как правило, ежемесячных — отчетов по проекту. Для оперативного управления конкретным рабочим процессом они не годятся. На основании этих отчетов принимаются более глобальные решения, например о портфеле проектов (не стоит ли закрыть тот или иной проект?) или о долгосрочном обеспечении ресурсами (не следует ли нанять побольше специалистов того или иного профиля?).

Сейчас — в наш век компьютеров и специализированных программ для управления проектом — намного проще составлять объемные отчеты. В комиксах про Дильберта16 была затронута проблема больших отчетов: начальник в офисе использует увесистый том отчетов в качестве подставки для ног. Отчетность должна помогать вести проект, а не занимать драгоценное время и без того занятых исполнителей. Поэтому в них должна содержаться только действительно интересная для клиента информация. На рис. 8.6 приводится шаблон простого — всего на одну страницу — отчета о состоянии проекта. В нем должен быть минимум данных, только то, что нужно клиенту, а также краткое резюме. Рис. 8.7 и 8.8 показывают, как можно представить статус работ портфеля проектов.

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

Руководство иногда забывает, что участники проекта тоже должны иметь возможность читать отчеты. У команды проекта, как правило, нет времени на изучение огромных документов, а иногда они попросту не имеют к ним доступа. Ни под каким предлогом нельзя допускать такой ситуации. Информация должна быть доступна для всех участников проекта. В бережливом производстве предлагается использовать различные средства наглядности, чтобы довести информацию до всей команды. Развесьте расписание проекта с отметкой о текущем состоянии дел там, где бывают участники проекта. Разместите в корпоративной сети. Можно прибегнуть и к более простым методам — попросту сделать большой плакат, показывающий, сколько дней осталось до завершения проекта.

1 ... 63 64 65 66 67 68 69 70 71 ... 98
Перейти на страницу:
  1. Жалоба
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации. Просьба отказаться от оскорблений, угроз и запугиваний. Просьба отказаться от нецензурной лексики. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

Надеемся на Ваше понимание и благоразумие. С уважением, администратор сайта


Старуха Кристи - отдыхает! - Дарья Донцова Старуха Кристи - отдыхает! - Дарья Донцова

Новые отзывы

  1. Mkot13 Mkot1312 июль 21:17 Отличная детская книга!... Гейман Нил - Коралина
  2. Максим Максим28 март 22:54 Книга очень интересная, сюжет динамичный. Автор почти всегда пишет хорошо, без соплей как у некоторых "фантастов". При чтении... Битва за реальность - Алекс Орлов
  3. Onyx Onyx09 август 16:50 Эта книга не о том, что происходило на самом деле, а о том, что США выдавало за правду для своего оправдания! В общем, не тратьте... Перевороты. Как США свергают неугодные режимы - Стивен Кинцер
Все комметарии
Новинки бесплатной онлайн библиотеки
