» » » Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич

Книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич читаем онлайн бесплатно и без регистрации! Читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Наслаждайтесь!

196 0 12:50, 21-05-2019
Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич
21 май 2019
Автор: Лоуренс Лич Жанр: Книги / Домашняя Год публикации: 2017 Добавить книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение ЧИТАТЬ КНИГУ ОФЛАЙН в приложении android Добавить книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение Добавляйте книги в android приложение “Bukvateka” прямо с сайта и читайте offline. Cкачать на телефон книгу Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич в приложение "Bukvateka" бесплатно. ᐅ Смотрите видео инструкцию
0 0

Книга Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - Лоуренс Лич читать онлайн бесплатно без регистрации

Завершить проект вовремя и в рамках бюджета — мечта любого руководителя проектов. Тем не менее большинство проектов затягиваются, а смета превышает запланированную. Виной всему вариабельность процессов: неожиданная нехватка людей, перегрузка цехов, отказы оборудования, проблемы с подрядчиками и качеством. Попытка ужесточить планирование ни к чему не приводит: жизнь все равно преподносит сюрпризы, которых нет в плане.Ключ к результативному управлению проектами — в учете вариабельности при помощи метода критической цепи, который разработан на основе теории ограничений Голдратта и статистического подхода Деминга. По мнению автора, вариабельность вполне можно поставить под контроль и добиться выполнения проекта в срок даже в сложной и неопределенной ситуации.Книга будет интересна всем руководителям проектов, а также топ-менеджерам, контролирующим выполнение сложных проектов.
1 ... 49 50 51 52 53 54 55 56 57 ... 98
Перейти на страницу:

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

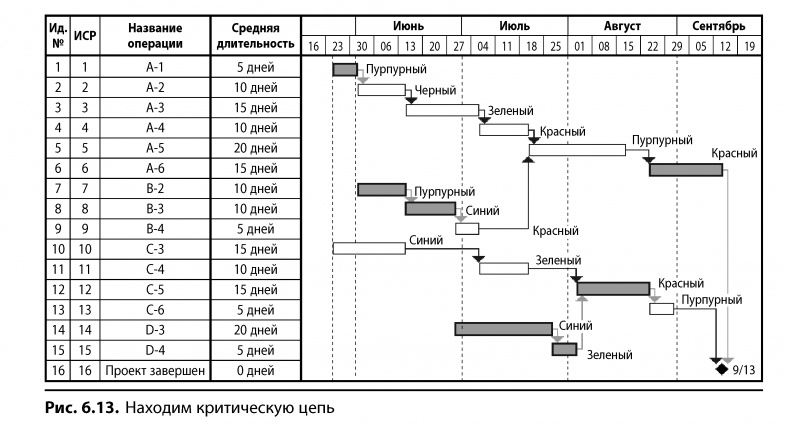

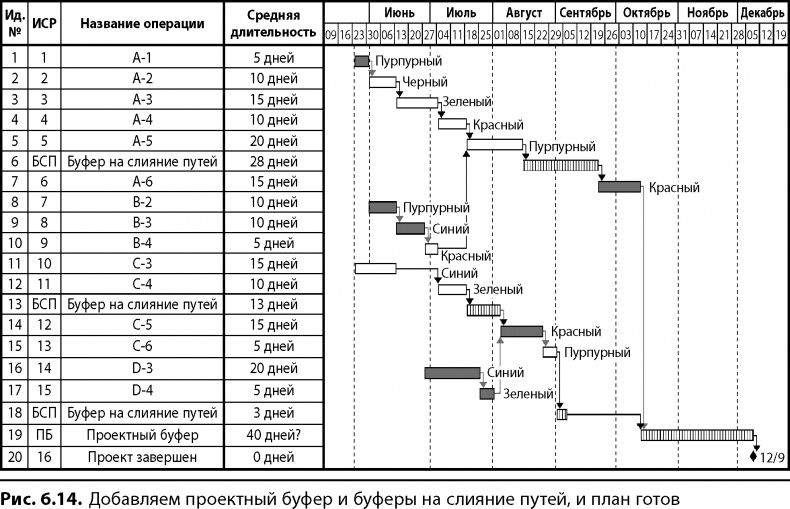

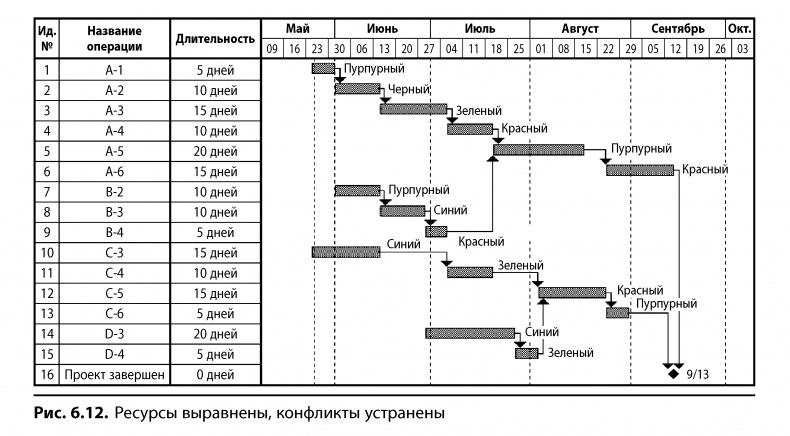

И наконец, завершаем создание плана, добавив проектный буфер и буферы на слияние путей. На рис. 6.14 приведен готовый план. В данном случае размер буферов мы находили как половину от длительности цепочки работ, после которой добавляется буфер. В нашем проекте потребовалось три буфера на слияние путей.

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

6.3.3. СЛОЖНОЕ УПРАЖНЕНИЕ

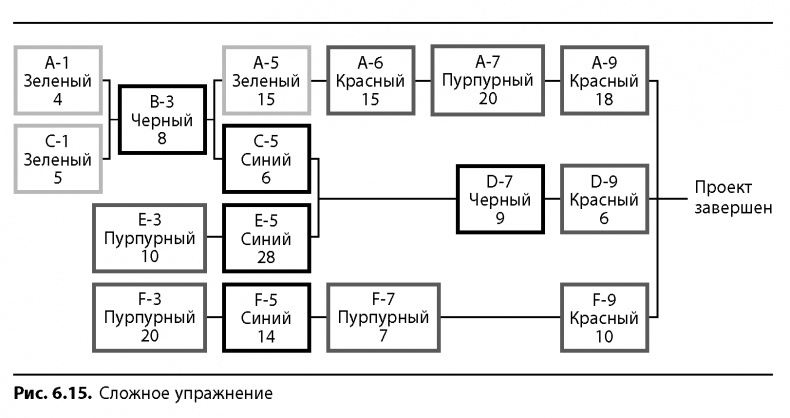

Взяв за основу данные рисунка 6.15, постройте план проекта методом критической цепи со всеми соответствующими буферами. Как и прежде, первая строка показывает номер операции. Вторая — тип ресурса. Третья — длительность операции в днях (уже сокращенная). (Чтобы проверить приблизительную длительность расписания, которое должно у вас получиться, смотрите последний вопрос в разделе 6.10.) Учтите: приемлемый вариант критической цепи может отличаться от критического пути лишь на небольшой процент от величины буфера проекта.

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

6.4. Определение размера буфера и нахождение границ принятия решений

Заложенный в план размер буфера определяет общую длительность вашего проекта и степень защиты от непредвиденных обстоятельств. Границы принятия решений по буферу задают частоту, с которой вы будете предпринимать корректирующие действия. Обычно границы устанавливаются исходя из процента расходования буфера, поэтому размер буфера фактически влияет и на чувствительность порогов принятия решений по проекту.

6.4.1. СТАТИСТИЧЕСКОЕ ОБОСНОВАНИЕ

Рекомендации по вычислению размера буфера основаны на законах статистики. Это относительно простые правила, имеющие под собой теоретическую подоплеку. Доктор Элия Голдратт советует задавать размер буферов (проектного и на слияние путей) как половину от длительности пути, к которому добавляется буфер. Буферы призваны защищать проект от неопределенности в выполнении цепочек работ. При подсчетах не нужно учитывать пробелы в последовательностях операций.

Метод Голдратта основан на правиле статистики, описывающем сложение неопределенностей независимых событий. Правило гласит, что неопределенность суммы событий намного меньше, чем сумма неопределенностей каждого события. Это удобно, так как можно ожидать проявления как отрицательной, так и положительной вариабельности. Необходимо использовать рекомендацию Голдратта по определению размера буфера только в совокупности с правилом сокращения вдвое оценочной длительности всех операций проекта. Чтобы дать математическое обоснование методу Голдратта, необходимо сделать ряд дополнительных оговорок, к этому мы вернемся позднее. Как правило, следуя рекомендации Голдрат-та, вы получите больший размер буфера, чем пользуясь другим, описанным далее методом. Это оправданно, если вы только начинаете работать с критической цепью и стремитесь к упрощению процесса.

При определении размера буфера работают два правила статистики. Первое — правило сложения вариабельности. Оно гласит, что для независимых событий вариабельность15 распределения суммы событий равняется сумме вариабельностей распределений отдельных событий. Вариабельность обычно в литературе по статистике обозначается как о или s2 и является способом описания статистических колебаний в распределениях любого типа.

Разброс распределения пропорционален стандартному отклонению s2, или о. Таким образом, разброс, или протяженность распределения суммы (в нашем случае это буфер всего проекта), равняется квадратному корню от суммы квадратов отдельных распределений. (Внимание: если вы не любитель статистики и не знакомы с ее законами, не переживайте. Можете спокойно использовать метод критической цепи, руководствуясь простыми рекомендациями Голдратта или процедурой, приведенной ниже. Чтобы теория работала, вовсе не обязательно понимать ее в деталях.)

Есть еще и второе правило статистики, действующее нам на руку при формировании защиты критической цепи от неопределенности. По центральной предельной теореме, распределение выборки элементов из нескольких распределений по мере увеличения размера выборки стремится к нормальному. Это значит, что неопределенность при выполнении ряда операций в цепи имеет симметричное распределение, даже если распределения отдельных операций сильно смещены (например, имеют длинный «хвост» справа). Это снижает вероятность срыва сроков длительных проектов.

Есть очень простой способ использовать знания о вариабельности при определении размеров буферов (проектного и на слияние путей). Для этого необходимо сделать ряд допущений. Зачастую мы почти не располагаем информацией о фактическом распределении времени выполнения проектных работ. (Исключение — стандартные проекты с повторяющимся набором активностей, например строительные, по которым имеется большой массив данных для проведения оценки параметров отдельных операций.) Однако, как правило, мы можем определить границы — максимум и минимум времени, которое может уйти на выполнение работ. Если предположить, что ваш метод оценки дает примерно одинаковые значения максимума и минимума почти по всем проектным работам, можно сказать, что разница D между верхним и нижним пределом кратна стандартному отклонению. Мы можем не знать, идет ли речь о двух или шести стандартных отклонениях, мы просто предположили, что, какова бы ни была величина отклонения, она будет одинакова для всех операций, оценка которых проводилась одним и тем же методом. Тогда, даже не определяя точно верхнюю и нижнюю границы, можно задать размер буфера, который обеспечит цепочке работ ту же степень защиты, которую ранее применяли по каждой из работ в отдельности. Вы извлекаете квадратный корень из суммы квадратов величин D. Результат всегда будет меньше простой суммы всех D.

Рассмотрим для примера цепочку из четырех операций длительностью две недели каждая. Две недели — результат обычной оценки с перестраховкой, то есть с высокой вероятностью. Тогда оценка с 50%-ной вероятностью даст нам длительность каждой операции, равную одной неделе. Следовательно, разница D между этими оценками равна единице.

Длина критического пути составит восемь недель. При этом длительность операций в критической цепи равняется четырем неделям. Раз D равно единице, то и D в квадрате равно единице. Сумма квадратов D будет равна четырем, а корень квадратный из этой суммы — двум. Добавив буфер величиной две недели к критической цепи длиной четыре недели, получим общую длительность проекта, равной шести неделям (длина критического пути была бы восемь). В этом случае метод извлечения квадратного корня из суммы квадратов D даст тот же результат, что и упрощенный метод Голдратта. Это справедливо для любой цепочки из четырех равновеликих операций, где D равняется половине длительности операции. На практике такое встречается не часто.

1 ... 49 50 51 52 53 54 55 56 57 ... 98
Перейти на страницу:
  1. Жалоба
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации. Просьба отказаться от оскорблений, угроз и запугиваний. Просьба отказаться от нецензурной лексики. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

Надеемся на Ваше понимание и благоразумие. С уважением, администратор сайта


Миллионерша поневоле - Галина Владимировна Романова Миллионерша поневоле - Галина Владимировна Романова

Новые отзывы

  1. Mkot13 Mkot1312 июль 21:17 Отличная детская книга!... Гейман Нил - Коралина
  2. Максим Максим28 март 22:54 Книга очень интересная, сюжет динамичный. Автор почти всегда пишет хорошо, без соплей как у некоторых "фантастов". При чтении... Битва за реальность - Алекс Орлов
  3. Onyx Onyx09 август 16:50 Эта книга не о том, что происходило на самом деле, а о том, что США выдавало за правду для своего оправдания! В общем, не тратьте... Перевороты. Как США свергают неугодные режимы - Стивен Кинцер
Все комметарии
Новинки бесплатной онлайн библиотеки
