» » » Управление проектами от А до Я - Ричард Ньютон

Управление проектами от А до Я - Ричард Ньютон

Книгу Управление проектами от А до Я - Ричард Ньютон читаем онлайн бесплатно и без регистрации! Читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Наслаждайтесь!

237 0 13:30, 21-05-2019
Управление проектами от А до Я - Ричард Ньютон
21 май 2019
Автор: Ричард Ньютон Жанр: Книги / Домашняя Год публикации: 2007 Добавить книгу Управление проектами от А до Я - Ричард Ньютон в приложение ЧИТАТЬ КНИГУ ОФЛАЙН в приложении android Добавить книгу Управление проектами от А до Я - Ричард Ньютон в приложение Добавляйте книги в android приложение “Bukvateka” прямо с сайта и читайте offline. Cкачать на телефон книгу Управление проектами от А до Я - Ричард Ньютон в приложение "Bukvateka" бесплатно. ᐅ Смотрите видео инструкцию
0 0

Книга Управление проектами от А до Я - Ричард Ньютон читать онлайн бесплатно без регистрации

Умелое распоряжение ресурсами, гарантированное получение результата, выполнение работы в срок – можно ли этому научиться? Можно и довольно легко, если следовать определенному алгоритму, считает Ричард Ньютон. Просто и доступно, практически не используя профессиональную лексику, автор разъясняет основы управления проектами: как собрать команду проекта, как составить описание и разработать план реализации проекта, как контролировать сроки и бюджет.Книга адресована топ-менеджерам и специалистам в области управления проектами – как начинающим, так и профессионалам – всем, кто ищет простое и ясное введение в управление проектами.
1 ... 16 17 18 19 20 21 22 23 24 ... 27
Перейти на страницу:

• описание риска;

• вероятность его наступления;

• серьезность последствий;

• общая приоритетность;

• ответственный за управление риском;

• меры по устранению/снижению риска;

• сроки завершения необходимых операций;

• текущий статус данного риска.

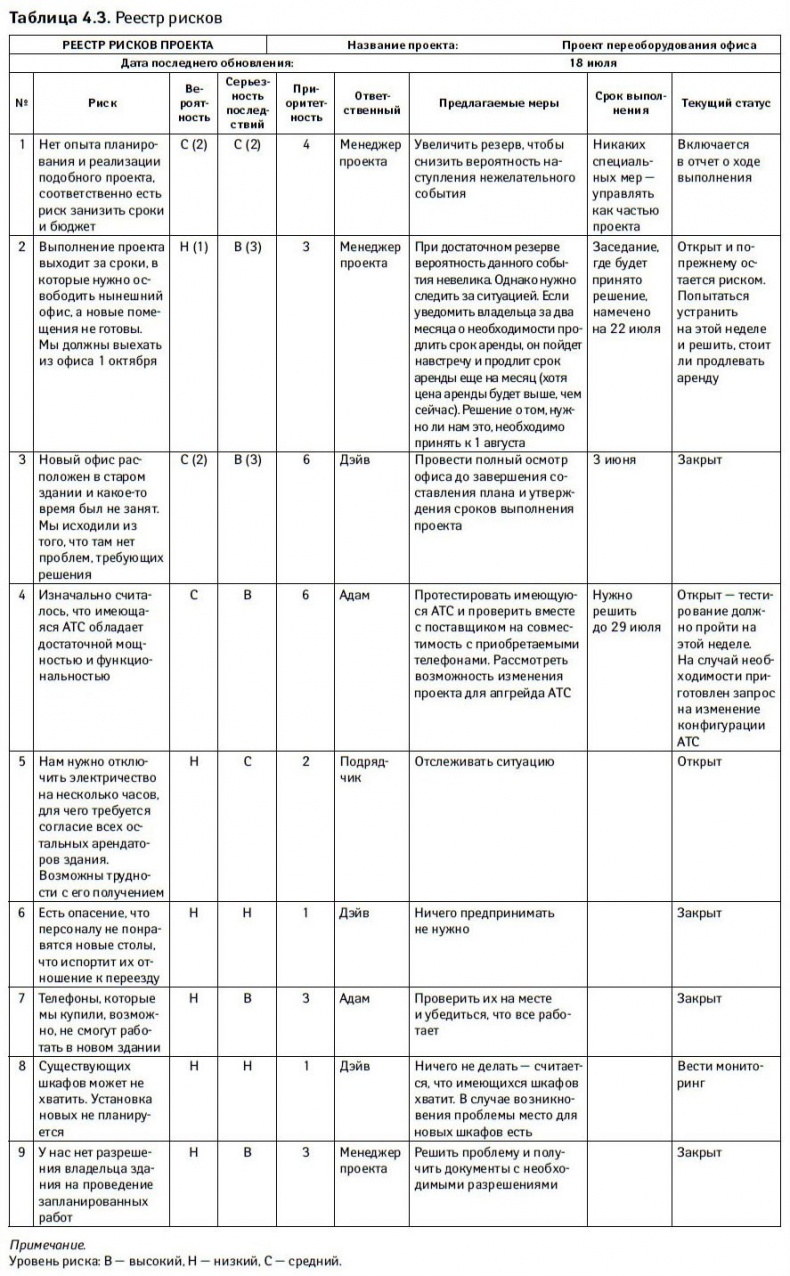

Пример реестра рисков приведен в табл. 4.3.

Управление проектами от А до Я

Работами, предложенными в реестре рисков, следует управлять так же, как и остальными задачами в рамках проекта. В ходе еженедельных рабочих совещаний обязательно проверяйте, все ли необходимые операции выполнены.

Шаг 4.7. Управляйте изменениями

Обычно по мере выполнения проекта уточняется его конечная цель. Не исключено, что в ходе выполнения проекта изменятся цели заказчика и он захочет получить совсем иные результаты. Однако, если не контролировать изменения, неизвестно, что будет в итоге. Проект может завершиться не в срок или вообще провалиться. Если же изменения вносить постоянно, есть шанс никогда его не завершить. Чтобы этого не произошло, изменениями следует управлять.

С этой целью составляют документ, называемый формой регистрации изменений. И каждый раз, когда планируется ввести какое-то изменение в проект, информацию о нем вы вносите в этот документ, указывая, в частности:

• описание предлагаемого изменения;

• причину изменения;

• сроки принятия изменения, позволяющие осуществить его;

• влияние на проект – изменится ли продолжительность или стоимость проекта, качество или риск;

• рекомендуемые действия в сложившейся ситуации;

• текущий статус изменения: рассматривается, принято (т. е. согласовано и включено в план) или отклонено (т. е. проект продолжится без изменений);

• согласие заказчика на внесение изменения.

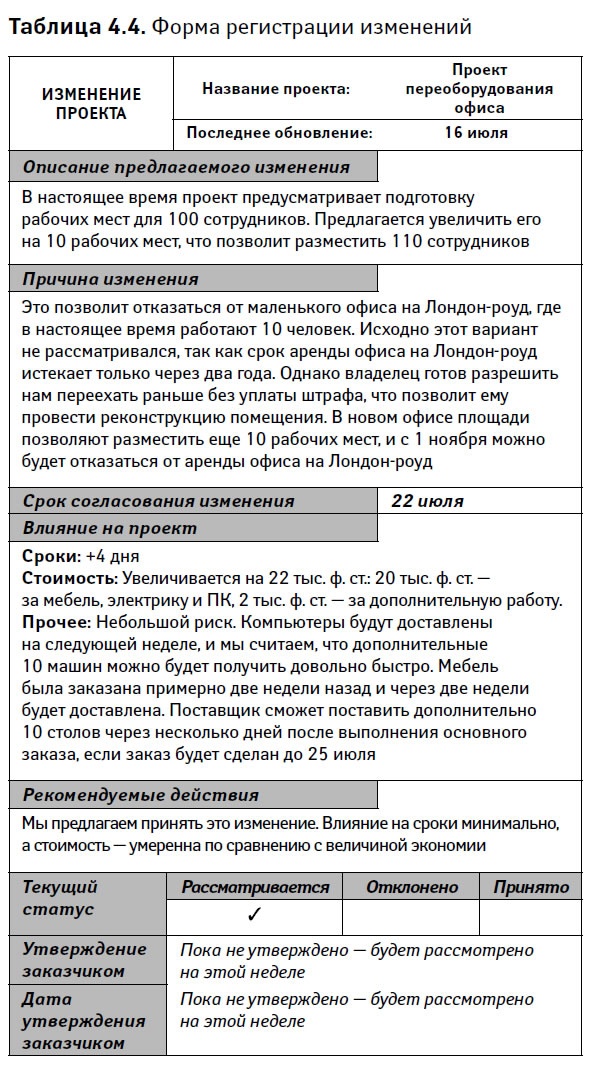

Пример заполненной формы приведен в табл. 4.4.

Управление проектами от А до ЯУправление проектами от А до Я

Во время встречи с заказчиком вам следует обсудить предлагаемое изменение и его влияние на проект. Только заказчик вправе решить, принять или отклонить это изменение. Если же изменение принято, нужно объявить об этом другим членам команды проекта и обновить соответственно план и бюджет.

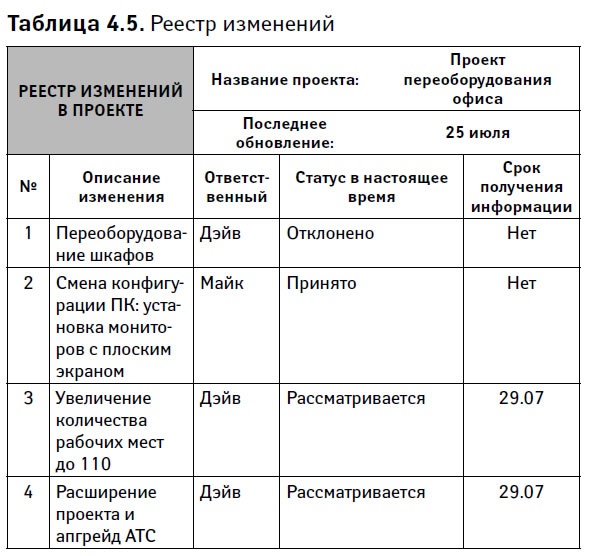

В крупных проектах, особенно при большом количестве изменений, желательно еще вести реестр изменений. Пример такого реестра приведен в табл. 4.5.

Шаг 4.8. Старайтесь обеспечить успех проекту

Итак, вы оценили ход выполнения проекта, разобрались с проблемами, рисками и предлагаемыми изменениями. У вас есть вся информация, которая нужна для управления проектом. Теперь можно переходить к действиям.

Круг ваших действий может быть очень широким. Вам придется, например, и договариваться о проходе ваших работников в здание со строгой пропускной системой, и обзванивать исполнителей, и проверять, как выполняют они свою работу, и закупать канцтовары, и нанимать подрядчиков, и заниматься мотивацией членов команды и т. д. и т. п. Задачи могут быть любого масштаба и сложности, но во всех случаях нужно не просто принимать решения и планировать действия, но и обеспечить их выполнение!

Ключевые факторы успеха

6

Будьте менеджером проекта!

В проекте всегда есть место действию: задачи, которые нужно завершать, проблемы, требующие решения, риски и изменения, необходимость которых следует анализировать, взаимодействие с заказчиками, которых надо информировать о ходе выполнения, и т. д. У менеджера проекта может возникнуть соблазн включиться в выполнение работ, а не фокусироваться только на управлении.

Название «менеджер проектов» говорит само за себя – он не исполнитель проекта, член команды или сторонний консультант. Его роль – управлять проектом, и она очень важна. Когда работу никто не проверяет, не координирует, не направляет и не контролирует, шансы на успех очень низки. Таким образом можно решать лишь самые элементарные задачи.

Даже если вы – единственный исполнитель или масштаб проекта позволяет вам брать на себя иные задачи, кроме управления, – все равно, не смешивайте функции исполнителя и менеджера.

Помните о роли дирижера оркестра. Никто не ждет, что он посреди концерта вдруг сядет за инструмент и начнет играть. Все понимают: его роль – управлять оркестром. Такая же роль и у менеджера проекта – он должен управлять.

Порой свою роль в управлении проектами менеджеры сводят к мониторингу и составлению отчетов с небольшой долей администрирования. Это ошибка. Конечно, и то и другое – важные аспекты управления проектами, однако ключевая роль менеджера проектов – обеспечивать выполнение проекта и делать все, что для этого потребуется.

Действия будут зависеть от информации, которую вам удастся собрать. Вам следует проанализировать ее, решить, что делать дальше, и выполнить запланированное. Инструменты управления проектами подскажут, где требуется ваше вмешательство (например, чтобы наверстать упущенное время или устранить проблемы), но не могут решить за вас, что именно следует делать. Искать решения и осуществлять их на практике вам придется самому.

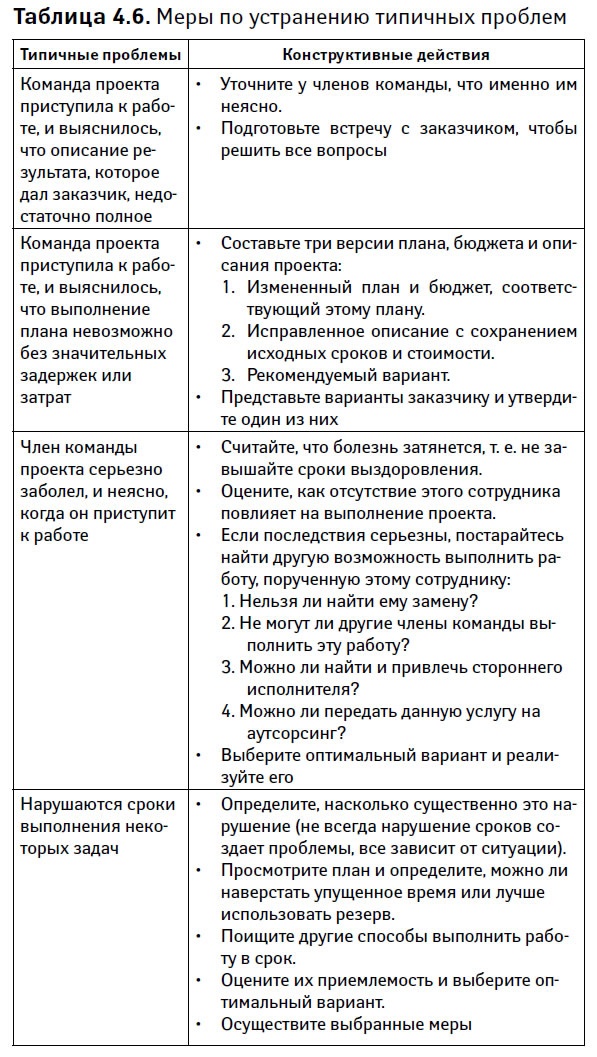

В табл. 4.6 приведены примеры типичных проблем и рассказано о мерах по их устранению.

Управление проектами от А до Я
Шаг 4.9. Держите заказчика в курсе проблем

В ходе выполнения проекта время от времени возникают проблемы. Как менеджер проекта, вы должны стремиться предотвращать их или минимизировать их влияние. Однако при всей организованности, тщательности и дисциплинированности вы – не волшебник, так что возможны и нарушение сроков, или превышение бюджета.

Хороший менеджер отличается от плохого, в частности, тем, что умеет вовремя увидеть возможность наступления того или иного риска (для этого и нужен реестр рисков) и вовремя отреагировать на него. Если возникает проблема, заказчик должен знать о ней; не следует делать из этого секрет. Хотя никто не любит сообщать неприятные новости, скрывать их и, возможно, способствовать усугублению ситуации – еще хуже.

Ключевые факторы успеха

7

Поддерживайте взаимодействие

Управление проектами – это, по сути, управление людьми. Нужно внимательно выслушать вашего заказчика, чтобы понять, чего он хочет, объяснить исполнителям, что требуется от них, проинструктировать команду о последовательности задач и отслеживать возникающие проблемы.

1 ... 16 17 18 19 20 21 22 23 24 ... 27
Перейти на страницу:
  1. Жалоба
Отзывы - 0

Прочитали книгу? Предлагаем вам поделится своим впечатлением! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации. Просьба отказаться от оскорблений, угроз и запугиваний. Просьба отказаться от нецензурной лексики. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

Надеемся на Ваше понимание и благоразумие. С уважением, администратор сайта


Иов, или Осмеяние справедливости - Роберт Хайнлайн Иов, или Осмеяние справедливости - Роберт Хайнлайн

Новые отзывы

  1. Mkot13 Mkot1312 июль 21:17 Отличная детская книга!... Гейман Нил - Коралина
  2. Максим Максим28 март 22:54 Книга очень интересная, сюжет динамичный. Автор почти всегда пишет хорошо, без соплей как у некоторых "фантастов". При чтении... Битва за реальность - Алекс Орлов
  3. Onyx Onyx09 август 16:50 Эта книга не о том, что происходило на самом деле, а о том, что США выдавало за правду для своего оправдания! В общем, не тратьте... Перевороты. Как США свергают неугодные режимы - Стивен Кинцер
Все комметарии
Новинки бесплатной онлайн библиотеки
